Newsletter
Livro de reclamações eletrónico
livro de Reclamações
Livro de elogios eletrónico
Elogio / Sugestão

plano de investimentos

O seguinte conteúdo resume o ponto de situação dos trabalhos do plano de investimentos da Abrantáqua.

Investimentos de carácter obrigatório (De acordo com o Anexo técnico 2 do CE)

Implementação do tratamento terciário nas ETAR existentes
ETAR da Fonte Quente
Data de Conclusão:15/04/2010
Concluído
ETAR do Pego
Data de conclusão: Abril de 2010
Executado
ETAR da Margem Sul
Data de Conclusão:15/04/2010
Concluído
Remodelações em infra-estruturas existentes

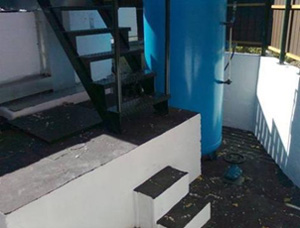

Remodelação da EE da Margem Sul
Data de Conclusão:04-06-2010
Concluído
Remodelação da EE1 do Tramagal
Data de Conclusão: 17-09-2010
Concluída
Remodelação da ETAR dos Carochos
Estudo prévio do projecto executado e entregue para aprovação, conforme revisão solicitada pelos SMA.
ETAR colocada em funcionamento com fase de tratamento primário.

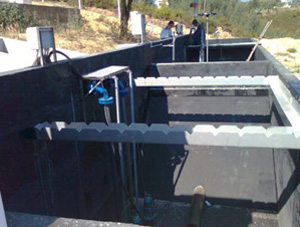

Remodelação da ETAR 1 do Souto
Data de Conclusão: 30-06-2010
Executada
Remodelação da ETAR 2 do Souto
Data de Conclusão: 30-06-2010
Executada.
Para efeitos de cumprimento dos critérios de descarga a ETAR encontra-se em reabilitação.
Sistemas novos

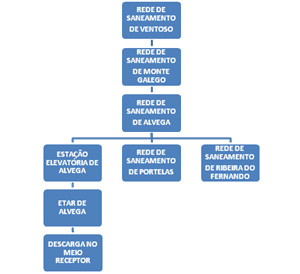

Saneamento em Alvega
Aguarda-se a aprovação do projecto pelos SMA e CMA
Saneamento em Mouriscas (Casal da Igreja, Camarrão, Engarnais)
Projecto em fase de execução.

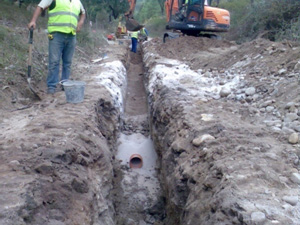

Saneamento em S. Facundo
Data de Conclusão: Junho de 2009
Saneamento concluído. Falta construção da ETAR, aguardando-se expropriação/compra do terreno.
Saneamento em Aldeia do Mato
A empreitada de saneamento deverá arrancar no mês de Setembro de 2010, nos locais que não interfiram com o projecto que prevê o envio das águas residuais para a ETAR de Martinchel.
Saneamento em Fontes
Aguarda-se a aprovação do projecto pelos SMA e CMA. Projecto entregue em 23-08-2010.

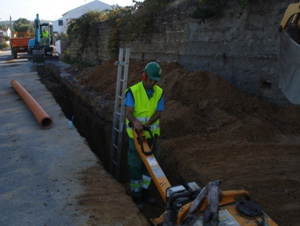

Saneamento em Vale das Mós e Pessegueiro
Data de Conclusão: Junho de 2009
Saneamento concluído.
Falta conclusão do projecto da ETAR, construção e selecção da localização, mediante sucesso da compra do terreno.

Investimentos de carácter facultativo (De acordo com o Anexo técnico 2 do CE)

Sistemas facultativos
Saneamento em Areias
Aguarda-se a aprovação do projecto pelos SMA e CMA.
Saneamento em Monte Galego
Aguarda-se a aprovação do projecto pelos SMA e CMA.
Saneamento em Ventoso
Aguarda-se a aprovação do projecto pelos SMA e CMA.

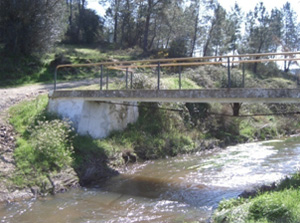

Saneamento em Ribeira Fernando
Aguarda-se a aprovação do projecto pelos SMA e CMA.
Saneamento em Carreira do Mato
A empreitada encontra-se a decorrer nos locais que não interfiram com o projecto que prevê o envio das águas residuais para a ETAR de Martinchel.

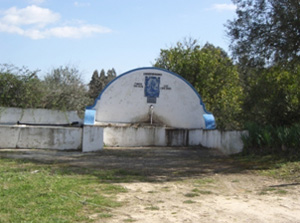

Saneamento em Portelas
Projecto em fase de execução.

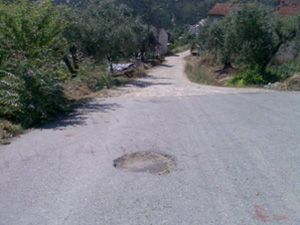

Saneamento em Carril
Aguarda-se a aprovação do projecto pelos SMA e CMA. Projecto entregue em 23-08-2010.
Saneamento em Barrada
Aguarda-se a aprovação do projecto pelos SMA e CMA. Projecto entregue em 23-08-2010.

Benfeitorias (de acordo com o quadro 8 do Anexo técnico 2 do CE)

Sistema de Abrantes
Data de Conclusão: Dezembro de 2009
Executado

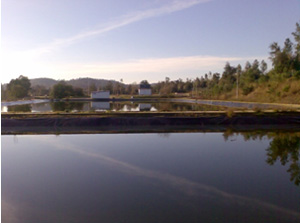

Sistema de Bemposta
Executado
Sistema de Carvalhal
Executado
Sistema de Martinchel
Data de Conclusão: Setembro de 2009
Executado

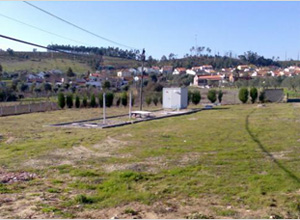

Sistema de Abrançalha de Baixo
Em execução.
Sistema de Abrançalha de Cima
Data de Conclusão: Setembro de 2009
Executado
Sistema de Paúl
Data de Conclusão: Setembro de 2009
Executado
Sistema de Arreciadas
Data de Conclusão: Dezembro de 2009
Executado
Sistema de Concavada
Data de Conclusão: Setembro de 2009
Executado

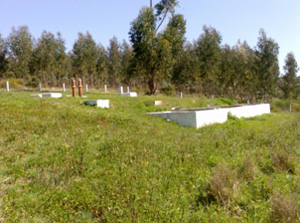

Sistema de Crucifixo
Parcialmente executado. Executado em concordância com a benfeitoria para cumprimento dos VLE.
Sistema de Casais Revelhos
Data de Conclusão: 30-09-2009
Executado

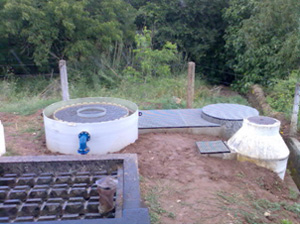

Sistema de Sentieiras
Data de Conclusão: 07-06-2010
Executado
Sistema do Souto
Data de Conclusão: Julho de 2009
Executado

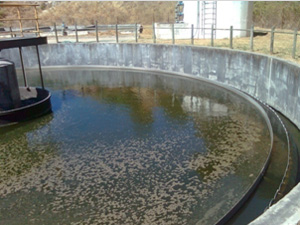

Sistema de Margem Sul
Data de Conclusão: Abril de 2010
Executado
Sistema de Tramagal
Data de Conclusão: Setembro de 2009
Executado
Sistema do Pego
Data de Conclusão: 15-01-2010
Executado

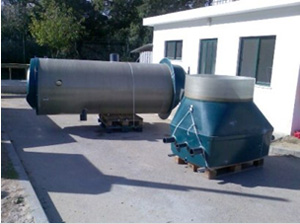

Sistema de S. Miguel do Rio Torto
Data de Conclusão: 08-02-2010
Executado

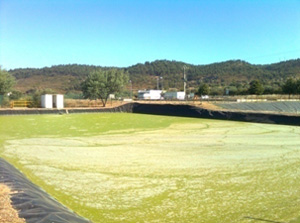

Sistema de Rio de Moinhos
Data de Conclusão: Setembro de 2009
Executado
Sistema de Casa Branca
Data de Conclusão: Setembro de 2009
Executado
Copyright © Abrantaqua 2010. Todos os direitos reservados
Contactos
telefone (351) 241 331 562
e-mail geral@abrantaqua.pt
